看得见的采购费会被反复审批,看不见的等待、返工和机会损失却每天自动发生。
有一种企业AI项目很常见。
老板听完前期诊断报价,觉得几万元"太贵了",决定让内部团队先研究。业务、产品、IT和采购拉了一个群,每周开会,陆续试了几个工具,也找供应商做过演示。
三个月后,工具账号买了不少,会议纪要越来越长,项目仍然回答不了三个问题:到底解决哪个业务问题,谁会每天使用,什么结果算有效。
财务系统显示,项目只花了几笔软件订阅费。
公司没有看到另一张账单:十几个人参加会议的工时、业务等待的三个月、反复整理的资料、推倒重来的流程,以及原本可以抓住的客户机会。
很多老板做生意时极其精明,一碰到AI项目,却容易在这里误判。
确定要付的钱会触发警觉。工资已经在发、会议本来就在开、业务损失无法立刻计量,于是大额隐性成本看起来像"没有花钱"。
财务只记录采购,组织正在支付另外四笔钱
AI项目的成本至少有五类。
**采购费用。**
模型调用、软件订阅、开发、顾问和硬件都在合同与发票里,最容易被看见,也最容易被管理。
**等待工时。**
业务等IT开接口,IT等管理层定权限,供应商等客户确认范围,员工等一份可以执行的需求。每一次等待都没有单独报价,却持续消耗工资和项目窗口。
**流程返工。**
场景没有选清,团队先搭知识库;职责没有定义,系统先接生产数据;验收没有确定,开发完成后才开始争论效果。做得越快,返工范围越大。
**系统闲置。**
产品上线后没人更新知识、没人处理错误、没人追踪使用数据。账号续费照常发生,员工已经回到旧流程。
**机会损失。**
错误方向占用了团队注意力,原本能在一个月内验证的小场景被拖成半年工程。竞争对手更早改善响应速度、转化率或交付周期,这笔损失很难出现在报表里。

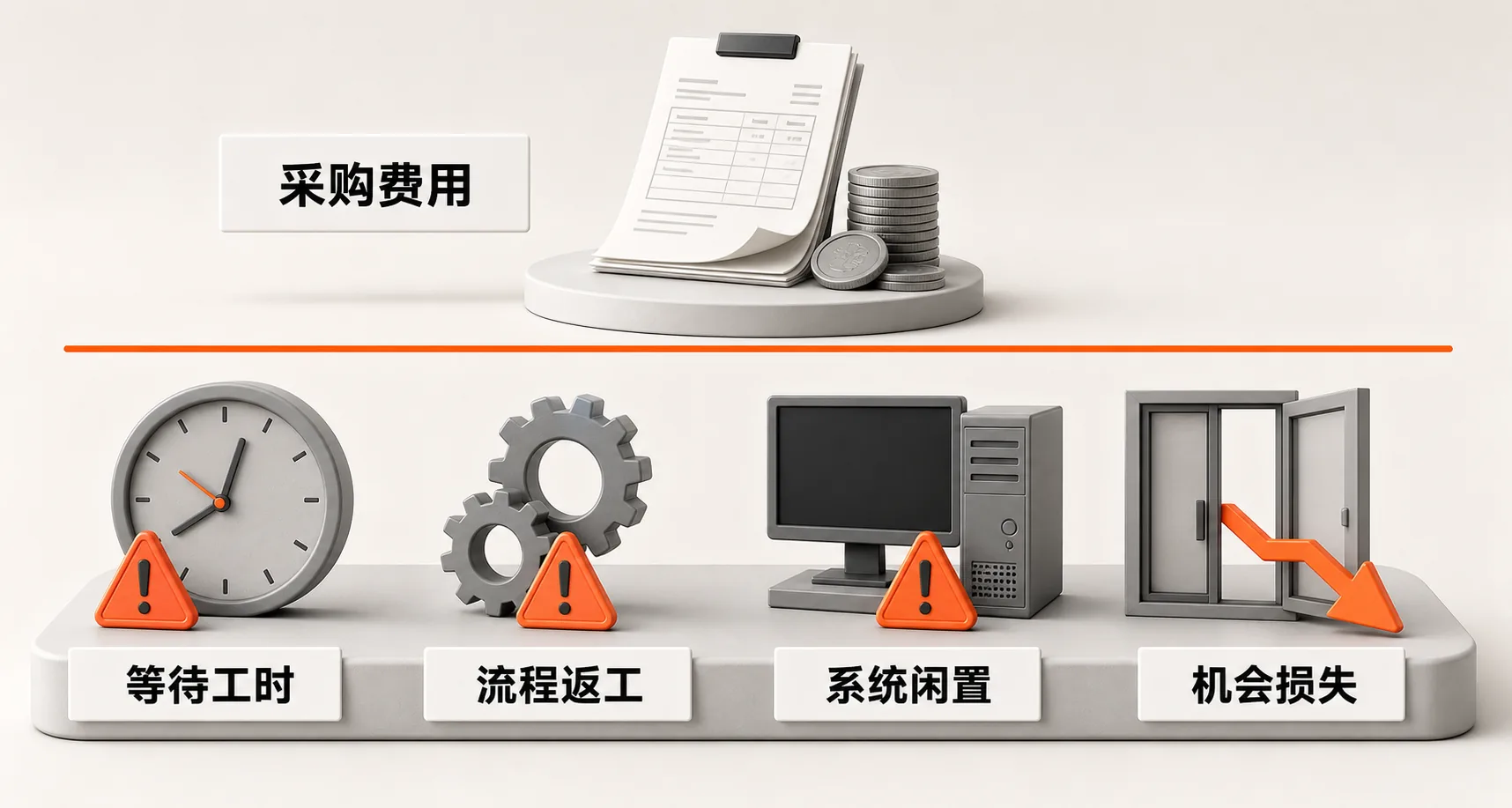

*图:采购费用在水面上,等待、返工、闲置和机会损失构成更大的水下部分。*
管理层只盯采购价格,项目团队就会倾向选择"看起来没花钱"的方案。内部摸索并不免费,它只是把成本分散进工资、延期和业务损失。
AI越普及,业务判断的价格越高
模型能力、工具数量和开发框架都在快速增加。完成一个Demo、调用一次模型、搭建基础工作流的门槛持续下降。
同一时间,企业仍然要回答一组无法外包给模型的问题。
- 哪个业务环节值得优先改;
- 当前流程为什么这样运行;
- 哪些例外来自历史妥协,哪些必须保留;
- 数据是否可信,谁有权使用;
- AI出错会伤害什么业务结果;
- 员工为什么愿意改变原来的工作方式。
回答这些问题需要业务经验、现场观察和组织协调。技术团队可以告诉你模型能做什么,业务负责人要决定"做了以后是否值得"。
这也是"AI越火,业务脑越值钱"更准确的含义。它没有贬低技术。稳定性、权限、安全、评测和系统集成决定方案能否进入生产。只是技术投入必须跟在业务问题后面,否则项目很容易变成一场昂贵的IT集成。
一个错误场景配上优秀架构,只会得到运行稳定的错误系统。
8:2、7:3、6:4可以参考,不能当公式
参考材料提出一条经验路径:起步期把八成精力放在业务、两成放在技术;固化期大致七三;规模化后接近六四。
这些比例没有公开样本和统一统计口径,不适合作为行业定律。它提供了一个很有价值的提醒:项目再成熟,业务侧也不能把责任全部移交给技术部门。
**起步期的大头工作是找场景。**
团队要去一线观察任务频率、处理时间、错误代价和数据条件。技术只需支持最低成本的验证。此时过早讨论大平台、统一架构和复杂集成,容易把试验做成基建工程。
**固化期的大头工作是改流程。**
试点有效以后,需要定义人机分工、转人工条件、知识更新、异常处理和验收指标。技术投入开始增加,用于稳定接口、权限、日志和评测。
**规模化阶段需要更强工程治理。**
用户更多、系统更多、风险更高,架构、安全和运维的重要性自然上升。业务团队仍要持续判断流程是否有效,指标是否改善,员工是否绕过系统。
比例可以变化,顺序不能颠倒。业务问题先进入,经过流程与数据整理,再进入技术实现,最终回到业务结果复盘。

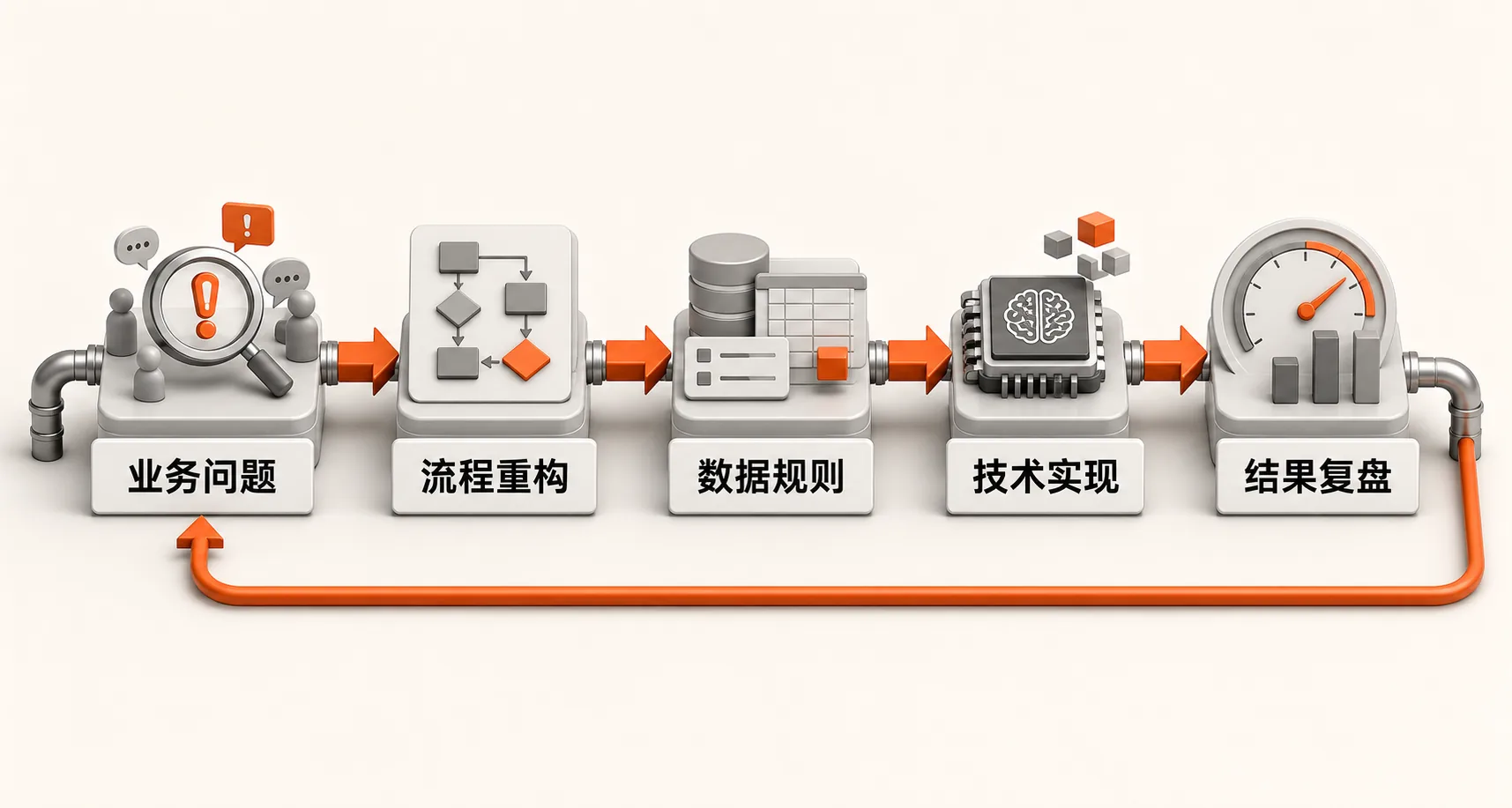

*图:技术实现位于完整业务链中间,起点和终点都在业务侧。*
自下而上,不等于只做零散工具
从一个具体痛点切入,通常比先建宏大平台稳妥。
例如,客服每天花大量时间查询物流。团队可以先选取一批真实问题,连接只读订单数据,让AI生成带来源的回复草稿,由客服确认后发送。
两周试验需要观察几个结果:平均响应时间有没有下降,人工查询动作减少多少,错误率是否可接受,哪些问题必须转人工,客服是否愿意继续使用。
如果结果成立,再把知识更新、权限、日志和接口做稳。然后扩到退换货、产品咨询或其他渠道。
从小处开始并不意味着永远停留在插件。有效的小闭环应该沉淀出可复用的数据规则、流程组件和评测样本,为下一次扩展提供基础。
无效的小闭环也有价值。团队用较低成本确认方向错误,及时停止,而非继续给一个没有业务结果的系统增加功能。
前期诊断到底在买什么
企业容易把诊断理解成"听几场访谈,交一份PPT"。如果交付只有概念和行业趋势,几万元确实不值。
一份有用的AI落地诊断,应当减少后续的不确定性,并留下可以直接使用的产物。
至少包括:
- 业务流程与关键判断节点;
- 候选场景的价值、频率、风险和数据条件;
- 当前数据源、权限和质量问题;
- 人工与AI的动作边界;
- 最小试验方案、样本和验收指标;
- 预算范围、负责人、停止条件和下一阶段决策点。
诊断的价值可以用一个问题检验:这份工作是否帮助公司少做一次错误集成、少等一个月、少让十个人参加无结论的会议?
答案明确,诊断费就是降低试错成本的投资。答案含糊,它也可能成为另一笔看得见却没有结果的支出。
给AI项目补一张"隐性成本账"
立项评审时,除了软件和供应商报价,可以再加六行。
1. 参与人员每周投入多少小时;
2. 等待数据、权限和决策需要多久;
3. 方向错误后,哪些工作必须重做;
4. 系统上线后由谁维护,每月投入多少;
5. 业务延迟一个月会损失什么;
6. 什么条件出现时,项目立即停止或缩小范围。
这张账不要求精确到个位数。粗略估算已经足以改变决策。
假设八个人每周各投入四小时,持续三个月,内部工时很快会超过一笔看起来昂贵的前期诊断费。如果项目还占用了销售、客服和IT的关键人员,机会成本会继续增加。
同样,诊断也不能无限延长。两周能验证的场景,不应花三个月研究。分析做到足以支持下一步决策,就应该进入验证。
立项前,先确定四个止损条件
每个AI试验都应该允许失败,但失败需要被及时发现。
可以提前约定四项停止条件:
- 必要数据无法合法、稳定地获得;
- 目标流程没有明确负责人;
- 试验结果无法通过样本和指标验收;
- 新流程增加的人工工作超过节省的动作。
触发条件后,团队暂停扩建,回到场景、流程或数据问题。停止一个错误项目并不丢脸,长期维护一套没人使用的系统才会持续消耗预算。
最精明的AI投入,先把错误变便宜
企业做AI转型,不可能在开始前看清所有问题。模型、流程、数据和组织都会在试验中暴露新情况。
好的决策也不是追求一次选对。它会控制每轮试验的范围,让错误尽早出现,让证据决定是否继续投入。
技术能力决定系统能跑多稳,业务判断决定公司是否在跑正确的方向。两者都需要投入,只是不能用宏大技术方案代替场景选择,也不能用"内部先研究"掩盖持续发生的组织成本。
下一次看到一笔几万元的AI支出,除了问"能不能再便宜",还可以打开另一张账:如果不花这笔钱,公司准备让多少人、用多长时间、承担多大返工风险去获得同样的判断?
那张没有发票的账,往往决定了AI项目最后是业务投资,还是沉没成本。
*数据说明:文中的8:2、7:3、6:4来自参考材料的项目经验表达,未提供样本与统计口径,本文仅将其作为精力分配启发。*
